    連云港堿業有限公司搬遷升級改造項目周工作簡報(第十三期)

    發布時間:2023-06-30

    連云港堿業有限公司搬遷升級改造項目

    周工作簡報

    〔2023〕第13期

    指揮部綜合部編 2023年6月19日

    【簡訊】

    一、指揮部工作動態



    696A2865

    6月12日上午,搬遷改造項目部召開周例會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

    696A3065

    6月12日下午,項目部召開智能工廠建設方案提報會。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會議。

    6月17日上午,連云港市建筑設計院組織專家在項目部會議室召開712氣化框架偏樁專家論證會。項目執行指揮高二飛,申峰監理、山西安裝、中新巖土主要負責人及項目部相關部門負責人參加會議。

    aaa0d21c46bd9737fa1b4aea8619fee

    6月13日上午,株式會社MARUICHI社長上野惠、副總經理高井悟、營業部長鄭成德一行到堿業公司搬遷改造項目部參觀。堿業公司黨委書記、董事長張衛民,副總經理、黨委委員楊全及相關部門責任人陪同參觀。

    696A3734

    6月17日下午,項目部召開搬遷項目聯席會。項目副總指揮姜自成、執行指揮高二飛,監理、設計、檢測、審計單位現場負責人,六個主標段、地管、樁基、道路、供電、消防等參建單位項目經理、執行(施工)經理及項目部有關部門負責人參加會議。

    二、設計工作開展情況

    聯堿及總體院:提交550壓縮及冷凍裝置防雷接地、全廠道路埋管、防雷接地圖;280換熱站(南區)地面基礎和暖通支墩、420脫鹽水站排架柱、534堿包裝及儲運上部四層(22米層)及以上、612芒硝包裝倉儲、540小蘇打6米層、522母換工段上部、532重灰20米層、510濾過11米層、583管廊上部結構施工圖;523結晶器框架施工圖;524干銨工段設備基礎、8.5米層結構圖;550壓縮及冷凍裝置基礎升版施工圖;440污水回用水處理間升版施工圖。

    三、工程實施推進情況

    (一)整體形象進展

    上周完成地管施工566.65米;各標段施工按計劃有序推進中。

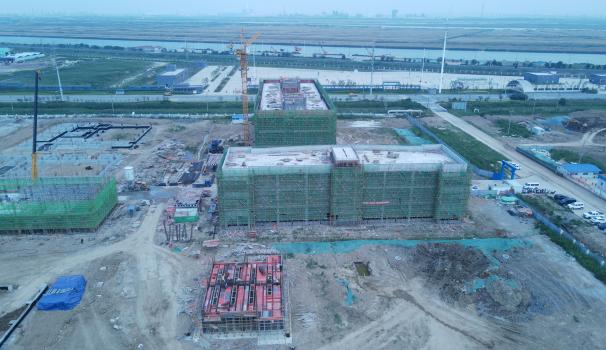

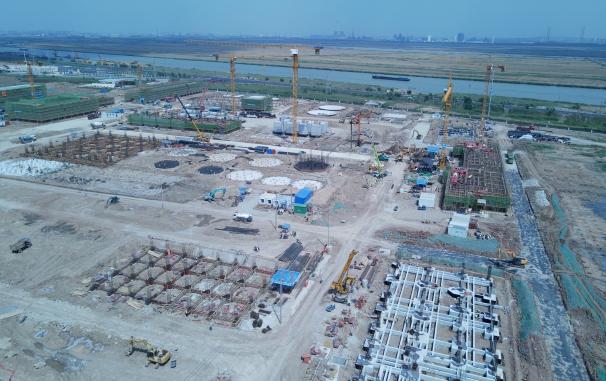

    北區1 北區3

    合成氨片區施工實錄

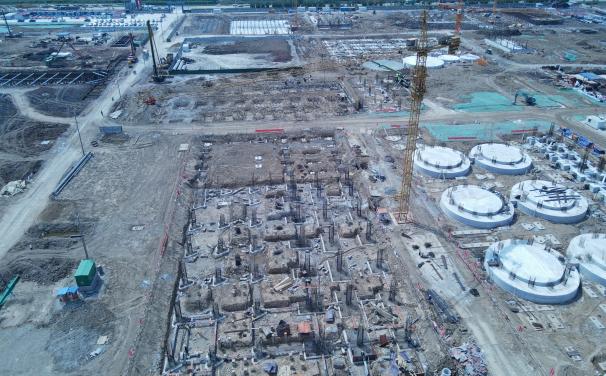

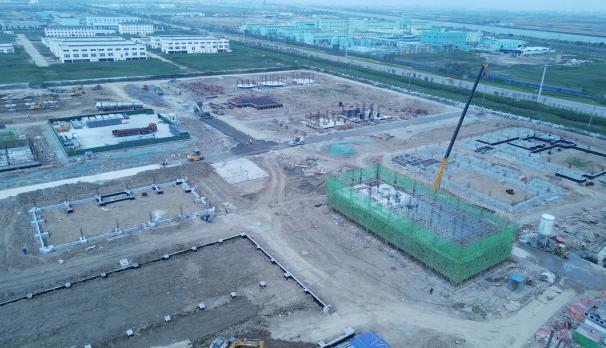

    南區5 南區1

    聯堿片區施工實錄

    (二)分部分項工程進展

    1、地管施工

    ⑴聯堿片區

    完成消防管線開挖鋪設48米,后期雨水管線開挖鋪設48米,鑄鐵管線鋪設200米,累計完成地管施工20874米,完成總量94.7%。

    ⑵合成氨片區

    完成過路段消防管、后期雨水管共計157.65米,鑄鐵管線鋪設113米,累計完成地管施工15909.65米 完成總量85%。

    2、建筑工程施工

    ⑴聯堿一標段101b聯堿辦公樓二層模板材料出料、屋面樓梯模板安裝;152中心控制室屋面澆筑;340機電儀維修廠房柱模板安裝、一層模板拆除;532重灰工段基礎深基坑鋼板樁施工,基礎模板安裝;508機柜間3屋面內架搭設、二層柱鋼筋綁扎;501變電所1基礎土方回填。

    ⑵聯堿二標段610鹵水精制框架基礎墻砌筑,構造柱模板安裝完成、澆筑;614真空制鹽循環水站鋼板樁施工;503變電所3土方開挖;613濕鹽倉儲輸送承臺鋼筋綁扎,承臺模板安裝。

    ⑶聯堿三標段410供水及消防泵房基礎承臺鋼筋綁扎、承臺支模;420脫鹽水站設備基礎鋼筋綁扎、設備基礎支模、基礎外墻砌筑;402凈水站土方開挖、反應沉淀池基礎墊層修補,加藥間基礎墻體地梁木工支模;810火炬塔架基礎澆水養護;540小蘇打裝置室外設備基礎開挖。

    ⑷合成氨一標段101a合成氨辦公樓基礎墻砌筑;103綜合樓頂層樓梯間支設排架;157備品備件庫土方回填;102食堂浴室基礎墻抹砂漿,刷涂防腐;104氣防站二層支撐架搭設;280a換熱站承臺地梁混凝土養護;

    ⑸合成氨二標段271原料煤儲運1#轉運站上部結構鋼筋綁扎,鋼板樁施打;820合成氨環水站梁鋼筋綁扎,清凈廢水池鋼板樁施打;711煤漿制備首層立柱梁鋼筋綁扎;762壓縮機廠房獨立柱基礎模板支設;831空分上部結構鋼筋制作,基坑土方回填。

    ⑹合成氨三標段201燃料氣焚燒爐5.7m底層模板支設;754氨庫罐基礎結構交接;752氨合成部分墊層澆筑;833合成氨變電所基坑土方挖取。

    四、物資采購開展情況

    完成設備招標提案4項;新增采購計劃3項;比價采購5項;競爭性談判1項。截至目前,累計完成采購招標195項,3800臺(套),總計合同金額171332.23萬元。
